2020年二级建造师《水利水电》模考B卷,真题及其答案解析

2020二级建造师水利水电模考B


一、单项选择题(共20题,每题1分,每题的备选项中,只有一个最正确或最符合题意。选对每题得1分,没选或错选均不得分)。

1.岩体发生向临空面方向的回弹变形及产生近平行于边坡的拉张裂隙属于地质破坏中的(    )。

A.蠕变

B.松弛张裂

C.崩塌

D.滑坡

2.使水准仪水准管的水泡居中的操作称为( )。

A.粗略整平

B. 瞄准

C.精确整平

D.读数

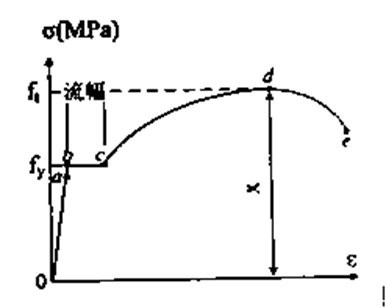

3.下图所示的钢筋应力-应变曲线中,X表示(   )。


A.屈服强度

B.设计强度

C.极限强度

D.条件屈服强度

4.2级堤防的合理使用年限至少为(    )。

A.20

B.30

C.50

D.100

5.某工程采用不过水土石围堰,基坑上游围堰挡水位为30m,下游围堰挡水位为29.4m,上下游水位差为0.6m,波浪爬高为0.5m,安全超高为1.0m,该工程下游围堰堰顶高程至少应为(  )。

A.30.9m

B.31.5m

C.31.6m

D.32.1m

6.下列河道截流方法中,须在龙口建浮桥或栈桥的是(   )。

A.平堵法

B.立堵法

C.浮运结构截流

D.水力充填法

7.水利工程塑性混凝土的坍落度为( mm。

A.2040

B.100120

C.5090

D.130150

8.堆石坝的堆实压实质量指标通常用( )表示。

A.干密度

B.比重

C.孔隙率

D.级配

9.项目公司向政府移交项目的过渡期(    )个月

A.6个月

B.12个月

C.3个月

D.24个月

10.控制堆石压实的质量指标,现场堆石密实度的检测主要采取(   )。

A.试坑法

B.环刀法

C.试验法

D. 有限单元计算法

11.下列有关止水缝部位混凝土浇筑的说法不正确的是(  )。

A.浇筑混凝土时,不得冲撞止水片

B.振捣器不得触及止水片

C.水平止水片应在浇筑层的两边

D.嵌固止水片的模板应适当推迟拆模时间

12.水利工程一般设计变更经审查确认后,应报( )核备。

A.项目法人

B.监理单位

C.原设计审批部门

D.项目主管部门

13.爆破作业确定炮响后,在检查人员确认安全的情况下,由(    )通知警报房发出解除信号。

A.爆破作业人员

B.安全检查人员

C.项目经理

D.爆破作业负责人

14.下列施工现场的主要设备用电负荷中,属于一类用电负荷的是 ( )。

A.基坑降水

B.混凝土拌合系统

C.钢筋加工厂

D.机修系统

15.水闸在首次安全鉴定后,以后应每隔(  )年进行一次全面安全鉴定。

A.5

B.6

C.10

D.15

16.根据《水利工程工程量清单计价规范》(GB50501-2007),下列费用中,不包含在土方明挖工程 单价中,需另行支付的是( )。

A.植被清理费

B.场地平整费

C.施工超挖费

D.测量放样费

17.工程质量保修期的开始时间是通过(    )验收后开始计算。

A.分部工程

B.单位工程

C.合同工程完工

D.竣工

18.在风险处置方法中,对于损失小,概率大的风险处置措施是(  )。

A.规避

B.转移

C.缓解

D.自留

19.根据《水利水电工程施工通用安全技术规程》SL398-2007规定,对从事尘、毒噪声等职业危害的人员应进行( )职业体检。

A.每季一次

B.每半年一次

C.每年一次

D.每两年一次

20.根据《建造师执业工程规模标准》,某水库大坝级别为 5 级,其注册建造师执业工程规模为(   )。

A.大型

B.中型

C.小型

D.小(1)型

二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)。

21.地质构造面产状的类型包括( )。

A.水平

B.弯曲

C.倾斜

D.直立

E.褶皱

22.水利PPP项目实施程序主要包括(      )等。

A.项目论证

B.项目储备

C.社会资本方选择

D.设备采购

E.项目执行

23下列不适用于软土地基处理的方法有(  )。

A.开挖法

B.排水法

C.帷幕灌浆

D.固结灌浆

E.高压喷射灌浆

24.下列关于土石坝施工中铺料与整平的说法不正确的是(  )。

A.铺料宜平行坝轴线进行,铺土厚度要匀

B.进入防渗体内铺料,自卸汽车卸料宜用进占法倒退铺土

C.黏性土料含水量偏低,主要应在坝面加水

D.非黏性土料含水量偏低,主要应在料场加水

E.铺填中不应使坝面起伏不平,避免降雨积水

25.下列混凝土模板承受的荷载中,属于基本荷载的有(  )。

A.振捣荷载

B.新浇混凝土重量

C.风荷载

D.地震荷载

E.施工人员重量

26.根据《水利工程建设项目管理暂行规定》(水建(1995)28号),水利工程项目建设实行( )等制度。

A.项目法人责任制

B.招标投标制

C.建设监理制                                                                                   D.代建制

E.PPP制

27.根据《关于清理规工程建设领域保障金的通知》(国办发[2016]49号),建筑业企业在工程建设中需缴纳的保证金有( )。

A.投标保证金

B.履约保证金

C.工程质量保证金

D.信用保证金

E.农民工工资保证金

28.根据《关于贯彻质量发展纲要,提升水利工程质量的实施意见》(水建管[2012]581 号),水利工 程建设质量方针包括( )。

A.坚持质量第一

B.坚持以人为本

C.坚持安全为先

D.坚持诚信守法

E.坚持夯实基础

29.《水利技术标准体系表》的框架结构包括( )。

A.体系

B.层次

C.专业门类

D.功能序列

E.目标任务

30.下列水利水电工程注册建造师施工管理签章文件中,属于进度管理文件的是( )。

A.施工组织设计报审表

B.复工申请表

C.变更申请表

D.施工月报表

E.延长工期报审表

 三、案例分析题 (共4题,每题20分,总计80分)。

案例题(一)

背景资料

施工单位承担某水闸工程施工。施工项目部编制了施工组织设计文件,并报总监理工程师审核确认。其中,施工进度计划如图1所示。施工围堰作为总价承包项目,其设计和施工均由施工单位负责。

施工过程中发生如下事件:

事件1:为便于进度管理,技术人员对上述计划中各项工作的时间参数进行了计算,其中闸门制作与运输的时间参数为(按照方式标注)。

事件2:基坑初期排水过程中,发生围堰边坡坍塌事故,施工单位通过调整排水流量,避免事故再次发生。处理坍塌边坡增加费用1万元,增加工作时间10天。施工单位以围堰施工方案经总监批准为由向发包方提出补偿10天工期和1万元费用的要求。

事件3:因闸门设计变更,导致闸门制作与运输工作拖延30天完成。施工单位以设计变更是发包人责任为由提出补偿工期30天的要求。

问题:

1.指出图1进度计划的工期和关键线路(用节点编号表示)。

2.指出事件1中,a、b所代表时间参数的名称和数值(闸门制作与运输)。

3.指出事件2中初期排水排水量的组成。发生围堰边坡坍塌事故的主要原因是什么?

4.分别指出事件2、事件3中,施工单位的索赔要求是否合理,简要说明理由。综合事件2、事件3,指出本工程的实际工期。



案例题(二)

背景资料

某土石坝坝体施工项目,业主与施工总承包单位签订了施工总承包合同,并委托了工程监理单位实施监理,施工总承包单位与分包单位签订了深基坑的专业分包合同。在施工过程中发生了如下事件:

事件1:深基坑支护工程的专业分包单位在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作。

事件2:土方开挖到接近基坑设计标高时,总监理工程师发现基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求现场施工人员立即撤离,查明原因后再恢复施工,但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生严重坍塌,并造成2名施工人员被掩埋,其中1人死亡,1人重伤。

事件3:事故调查组调查,造成坍塌事故的主要原因是基坑支护设计中未能考虑地下存在古河道这一因素。事故中直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。

问题

1.事件1中专业分包单位的做法有何不妥?并说明理由。

2.事件2中的质量与安全事故属于几级?这起事故的主要责任人是哪一方?请说明理由。

3.事件3中专业分包单位的索赔有何不妥?并说明理由。

4.根据《水利工程建设安全生产管理规定》,施工单位应对哪些达到一定规模的危险性较大的工程编制专项施工方案?

案例题(三)

背景资料

某一新建 2 级堤防工程,全长 1500m。设计要求回填土料为黏性土,压实度不低于 93%。开工前,施工单位将料场土样进行了送检,并确定了土方最大干密度为 1.63g/cm³。 施工过程中发生如下事件: 事件一:根据堤防工程相关施工规范,施工单位对筑堤料场的土料储量和土料特性进行了复核。 事件二:某一单元工程的土料碾压工序施工质量验收评定如下表所示。评定时发现其中有 1 组土样

干密度为 1.47g/cm³,据此评定该工序质量为不合格。

土料碾压工序施工质量验收评定表

单位工程名称

xxxx

工序编号

xxxx

分部工程名称

xxxx

施工单位

xxx



单位工程名称、编号



xxxx



施工日期

xxxx xx xx~ xxxx xx xx



项次



检验项目



质量标准

检查(测)记录或 备查资料名称



合格数

合格率

%

主 控 项 目





1



压实度或 相对密度



符合设计要求和

SL634  5.0.7

条的规定

干密度(g/cm³: 1.56,1.55,

1.53,1.52,1.47,1.54,

1.58,1.56,1.57,1.53





一 般 项 目



平行堤轴线方向不

平行堤轴线方向:





1

搭接碾压宽度

小于 0.5m;垂直 堤轴线方向不小于

0.6,0.8,0.4,0.5,0.7

垂直堤轴线方向:



1.5m

1.6,1.7,1.8,1.5,1.4



2



碾压作业程序

应符合 SL260

的规定

共测 10 点,其中合格

8 点(详见备查资料)



8



80



施工单位 自评意见

主控项目检验点 合格,一般项目逐项检验点的合格率 % ,且 不合格点不集中分布。

工序质量等级评定为:

(签字,加盖公章)xxxx  xx  xx


经复核,主控项目检验点 合格,一般项目逐项检验点的合格率

监理机构

% ,且不合格点不集中分布。

复核评定意见

工序质量等级评定为:


(签字,加盖公章)xxxx  xx  xx

事件三:工程完工后,竣工验收主持单位组织了竣工验收,成立了竣工验收委员会。验收委员会由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门和流域管理机构、质量和安全监督机构、项目法人、设计单位、运行管理单位等的代表及有关专家组成。竣工验收委员会同意质量监督机构的质量核定意见,工程质量等级为优良。

问题:

1.指出事件一中料场土料特性复核的内容。

2.将事件二中“土料碾压工序施工质量验收评定表”填写完整。

3.指出并改正事件二中评定结果的不妥之处。

4.指出并改正事件三中的不妥之处。

案例题(四)

背景资料

某河道治理工程,以水下疏浚为主,两岸堤防工程级别为 1 级。工程建设内容包括:河道疏浚、险 工处理、护岸加固等。施工招标文件按照《水利水电工程标准施工招标文件》(2009 年版)编制。招 投标过程中发生如下事件:

事件一:招标文件合同中关于砌体工程的计量和支付有如下约定:

1)砌体工程按招标图纸所示尺寸计算的有效砌筑体以 m³为单位计量;

2)浆砌块石砂浆按有效砌筑体以 m³为单位计量;

3)砌体工程中的止水设施、排水管、垫层及预埋件等费用,包含在砌体项目有效工程量单价中, 不另行支付;

4)承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用包含在措施项目费 用中,不另行支付。

某投标人认为上述条款不公正,要求招标人修改,招标人修改了招标文件。 事件二:某投标人的投标文件中,围堰拆除工程采取 1m³挖掘机配 8t 自卸汽车运输施工,运距

3Km,相关定额如表 4-2 所示。围岩为四类土(定额调整系数为 1.09),初级工、1m³挖掘 机、59KW 推土机、8t 自卸汽车的单价分别为 2.66 元/工时、190 元/台时、100 元/台时、120 元/ 台时。

1m³挖掘机配 8t 自卸汽车运输定额表Ⅲ类土运距 3km,单位 100m³

序号

工程项目或费用名称

单位

数量

1

人工费




初级工

工时

4.69

2

材料费




零星材料费

4%

3

机械使用费



1

1m³挖掘机

台时

0.70

2

59KW 推土机


0.35

3

8t 自卸汽车

台时

7.10

问题:

1.根据事件一,指出并改正砌体工程计量和支付内容中的不妥之处。

2.事件一中,投标人在招标投标过程中可通过哪些途径维护自身权益?

3.根据事件二计算围堰拆除工作单价中的人工费、机械费、材料费(小数点后保留 2 位小数)。

一、单项选择题



1答案B;2答案:C3答案C解析题中图示为有物理屈服点钢筋的典型应力—应变曲线,其中X表示极限强度。4答案C5答案A 解析下游围堰的堰顶高程由下式决定:Hd=hd+ha,式中:Hd——下游围堰的堰顶高程(m);hd——下游水位高程(m),可以直接由原河流水位流量关系曲线中找出;ha——波浪爬高(m);δ——围堰的安全超高(m),一般对于不过水围堰可按规定选择,对于过水围堰可不予考虑。所以下游围堰堰顶高程=29.4+0.5+1.0=30.9(m)。6答案A解析考查的是截流方法。平堵是先在龙口建造浮桥或栈桥,由自卸汽车等运输工具运来抛投料,沿龙口前沿投抛。7答案:C8答案:C9答案B10答案A解析通常堆石压实的质量指标,用压实重度换算的孔隙率n来表示,现场堆石密实度的检测主要采取试坑法。11答案C解析选项C应为:水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。12答案:D13答案D解析爆破作业解除信号应在确定炮响后,检查人员确认安全,再由爆破作业负责人通知警报房发出解除信号。故本题应选D。14答案:A 15答案:C16答案:B17答案C解析根据《水利水电建设工程验收规程》SL 223-2008,工程质量保修期应从工程通过合同工程完工验收后开始计算,但合同另有约定的除外。故本题应选C。18答案:C19答案C解析工程建设各单位应建立职业卫生管理规章制度和施工人员职业健康档案,对从事尘、毒、噪声等职业危害的人员应每年进行一次职业体检,对确认职业病的职工应及时给予治疗,并调离原工作岗位。20答案:B

二、多项选择题

21答案:ACD22答案:ABCE23答案CD解析软土地基处理的适用方法有开挖、桩基础、置换法、排水法、挤实法、高压喷射灌浆等。24答案CD解析黏性土料含水量偏低,主要应在料场加水,若需在坝面加水,应力求“少、勤、匀”,以保证压实效果。对非黏性土料,为防止运输过程脱水过量,加水工作主要在坝面进行。可见选项CD均错误。25答案ABE解析混凝土模板承受的荷栽中,基本荷载包括:模板及其支架的自重、新浇混凝土重量、钢筋重量、工作人员及浇筑设备、工具等荷栽、振捣混凝土产生的荷载、新浇混凝土的侧压力;特殊荷载荷载包括:风荷栽和以上7项基本荷载以外的其他荷载。故本题应选ABE。26答案ABC解析《水利工程建设项目管理暂行规定)) (水建[1995J 128 号)明确,水利工程项目建设实行项目法人责任制、招标投标制和建设监理制,简称“三项”制度。27答案ABCE解析发包人应在合同工程完工证书颁发后28 天内将履约担保[根据《关于清理规范工程建设领域保证金的通知)) (国办发[2016J 49 号) ,投标保证金、履约保证金、工程质量保证金、农民工工资保证金,推行银行保函制度,建筑业企业可以银行保函方式缴纳]退还给承包人。28答案:BCDE29答案:BCD30答案BE 解析进度管理文件:施工进度计划报审表,暂停施工申请表,复工申请表,施工进度计划调整报审表,延长工期报审表。

 三、案例分析题

案例一答案:

1.工期为:240天。 关键线路是:①→②→③→⑤→⑥→⑦→⑧→⑨

2.a所代表的时间参数名称为:工作最迟开始时间,数值为:40 b所代表的时间参数名称为:工作自由时差,数值为:40;

3.初期排水总量包括基坑积水量,抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含水量,及可能的降水量等组成。 发生围堰边坡坍塌事故的主要原因是:水位降低速度过快(或初期排水速率过大)。

4.事件2中,索赔要求不合理,因为围堰设计和施工均由施工单位负责,总监审核施工方案不能解除承包人的责任。

事件3中,索赔要求不合理,因为责任虽然在发包人,但事件3发生并未对工期造成影响。

综合事件2和事件3,本工程实际工期为250天。

案例二答案:

1.专业分包单位由负责质量管理工作的施工人员兼任现场安全生产监督工作的做法是不妥的。理由:基坑支护与降水工程、土方和石方开挖工程必须由专职安全生产管理人员进行现场监督,从事安全生产监督工作的人员应经专门的安全培训并持证上岗,对于深基坑的专项方案,施工单位还应当组织专家进行论证、审查。

2. 水利工程建设质量与安全事故分为Ⅰ(特别重大)、Ⅱ(特大)、Ⅲ(重大)、Ⅳ(较大)四级。

本起事故中1人死亡,1人重伤,事故应定为Ⅳ级较大质量与安全事故。

本起事故的主要责任应由施工总承包单位承担。在总监理工程师发出书面通知要求停止施工的情况下,施工总承包单位继续施工,直接导致事故的发生,所以本起事故的主要责任应由施工总承包单位承担。

3. 专业分包单位要求设计单位赔偿事故损失是不妥的。

理由:专业分包单位和设计单位之间不存在合同关系,不能直接向设计单位索赔,专业分包单位可通过施工总承包单位向建设单位索赔,建设单位再向勘察设计单位索赔。

4.施工单位应对下列达到一定规模的危险性较大的工程编制专项施工方案:①基坑支护与降水工程;②土方和石方开挖工程;③模板工程;④起重吊装工程;⑤脚手架工程;⑥拆除、爆破工程;⑦围堰工程;⑧其他危险性较大的工程。

案例三答案:

1.土料的土质情况、土块大小、杂质含量和含水量等;

2.主控项目合格数为 10(设计干密度为 1.52,规范要求:合格率不低于 85%,最小干密度不小于

1.45),合格率 100.0;一般项目中搭接碾压宽度合格数为 8,合格率为 80.0;施工单位自评意见:主 控项目检验点全部合格,一般项目逐项检验点合格率 80.0%,工序质量等级评定为合格。 3.工序质量为不合格不妥,改为:工序质量为合格;

4.项目法人、设计单位、运行管理单位等的代表不妥,应为由竣工验收主持单位、有关地方人民政 府和部门、有关水行政主管部门和流域管理机构、质量和安全监督机构、运行管理单位等的代表及有 关专家组成;工程质量等级为优良不妥,应为工程质量等级为合格。

案例四答案:

1.(1)按招标图纸不妥,应为按施工图纸;(2)浆砌块石砂浆按有效砌筑体以 m³为单位计量不 妥,应为浆砌块石砂浆包含在砌体工程有效工程量的每立方米工程单价中,不另行支付;(4)所需 的费用包含在措施项目费用中不妥,应为包含在砌体工程有效工程量的每立方米工程单价中,不另行 支付。

2.投标人可依据下述途径维护自身权益:

①发送招标文件澄清或修改函;

②发送招标文件异议;

③向行政监督部门投诉。

④诉讼

3.人工费=2.66×4.69×1.09=13.60 /100m³

机械费=0.7×190+0.35×100+7.10×120×1.09=1111.80 /100m³

材料费=13.6+1111.80×4%=45.02/100m³
