首页 > 武汉二级建造师培训 > 2020 年二级建造工程师《建筑工程管理与实务》真题及答案解析,需要的来看下哈
2020
11-02

2020 年二级建造工程师《建筑工程管理与实务》真题及答案解析,需要的来看下哈

2020年二级建造师考试《建筑工程管理与实务》考试题及答案已发布,敬请关注!考生可加二建企业微信号【18062116455】,拉你进备考交流群。

甘建二二维码 (2).jpg

一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)

1.建筑高度60米的住宅属于(   )。

A.单层建筑

B.多层建筑

C.高层建筑

D.超高层建筑

【答案】C

【甘建二解析】考点来源:2A311011民用建筑构造要求高层民用建筑:建篼高度大于27.0m的住宅建筑和建筑高度大于24.0m,且不大于100.0m的非单层公共建筑。P1

2.学校临开敞中庭的栏杆高度最低限值是(   )m。

A.0.90

B.1.05

C.1.10

D.1.20

【答案】D

【甘建二解析】考点来源:2A311011民用建筑构造要求上人屋面和交通、商业、旅馆、学校、医院等建筑临开敞中庭的栏杄高度不应低于1.2m。

3.装饰工程中宴会厅安装的大型吊灯其荷载类别属于(   )。

A.面荷载

B.线荷载

C.集中荷载

D.特殊荷载

【答案】C

【甘建二解析】考点来源:2A311022房屋结构的安全性、适用性及耐久性要求建筑装饰装修施工过程中常见的荷载变动主要有:P15

(1)在楼面上加铺任何材料属于对楼板增加了面荷载;

(2)在室内增加隔墙、封闭阳台属于增加的线载

(3)在室内增加装饰性的柱子,特别是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。

4.刚梁临时搁置在钢柱牛腿上不做任何处理,其支座可简化为(   )。

A.固定铰支座

B.可动铰支座

C.固定支座

D.弹性支座

【答案】B

【甘建二解析】考点来源:2A311021房屋结构平衡技术要求P13

可动铰支座:只能约束竖向运动的支座,例如把梁放在柱顶上,不作任何处理,其支座就可简化成可动铰支座。

5.常用改善混凝土拌合物流动性能的外加剂是(   )。

A.减水剂

B.防水剂

C.凝齐

D.膨胀齐

【答案】A

【甘建二解析】考点来源:2A311033混凝土(含外加剂)的技术性能和应用改善混凝土拌合物流变性能的外加剂:包括各种减水剂、引气剂和泵送剂等。P31

6.木材湿胀后,可使木材(   )。

A.翘曲

B.表面鼓凸

C.开裂

D.接榫松动

【答案】B

【甘建二解析】考点来源:2A311036木材、木制品的特性和应用湿胀干缩変形会影响木材的使用特性。干缩会使木材翘曲、开裂,接榫松动,拼缝不严。湿胀可造成表面鼓凸,所以木材在加工或使用前应预先进行干燥,使其含水率达到或接近与环境湿度相适应的平衡含水率。P38

7.具有良好隔热和隔声性能的玻璃品种是(   )。

A.夹层玻璃

B.中空玻璃

C.钢化玻璃

D.LoW-E玻璃

【答案】B

【甘建二解析】考点来源:2A311037玻璃的特性和应用中空玻璃的性能特点为光学性能良好,且由于玻璃层间干燥砌体导热系数极小,露点很低,具有良好的隔声性能。中空玻璃主要用于保温隔热、隔声等功能要求的建筑物。P41

8.土方回填工程中,根据压实机具确定的施工参数是(   )。

A.土料性质

B.土料含水率

C.压实系数

D.虚铺厚度

【答案】D

【甘建二解析】考点来源:2A312021土方工程施工技术士方回填前,应根据工程特点、土料性质、设计压实系数、施工条件等,合理选择压实机具,并确定回填土料含水量控制范围、铺土厚度、压实遍数等施工参数。重要土方回填工程或采用新型压实机具的,应通过填土压实试验确定施工参数。

9.基坑验槽中,对于基底以下不可见部位的土层,通常采用的方法是(   )。

A.钎探法

B.贯入仪检测法

C.轻型动力触探法

D.观察法

【答案】A

【甘建二解析】解析:地基验槽通常采用观察法。对于基底以下的土层不可见部位,通常采用钎探法。考点来源:P54

10.施工测量中,测量角度的仪器是(   )。

A.水准仪

B.钢尺

C.经纬仪

D.激光铅直仪

【答案】C

【甘建二解析】解析:水准仪主要用于测试两点间的高差;钢尺主要用作距离测量;经纬仪是一种能进行水平角和竖直角测量的仪器;激光铅直仪主要用来进行点位的竖向传递,如高层建筑施工中轴线点的竖向技测等。考点来源:P47

11.目前粗钢筋机械连接采用最多的连接方式是(   )连接。

A.挤压套筒

B.粗直螺纹套筒

C.剥肋滚压直螺纹套筒

D.锥螺纹套简

【答案】C

【甘建二解析】考点来源:P64解析:目前最常用使用最多的方式是钢筋剥肋滚压直螺纹套筒。

12.常用于防水混凝土的水泥品种是(   )。

A.矿渣硅酸盐水泥

B.粉煤灰硅酸盐水泥

C.火山灰硅酸盐水泥

D.普通硅酸盐水泥

【答案】D

【甘建二解析】考点来源:P87解析:防水混凝土宜选用硅酸盐水泥、普通硅酸盐水泥。

13.水泥砂浆防水层终凝后应及时养护养护时间不少于(   )天。

A.7

B.14

C.21

D.28

【答案】B

【甘建二解析】考点来源:P89解析:防水砂浆养护时间不少于14d。

14.外墙EPS板薄抹灰系统施工工艺顺序,正确的是(   )。

①挂基准线

②粘贴聚萃板

③抹面层抹面砂浆

④锚固件固定

A.①②③④

B.①③②④

C.①②④③

D.①④②③

【答案】C

【甘建二解析】考点来源:P97解析:外墙EPS板薄抹灰系统施工工艺顺序:基层墙面——测量、放线、挂基准线——粘贴或锚固聚苯——聚苯板表面扫毛——薄抹一层抹面胶浆——贴压耐碱玻纤网布——细部处理和加贴耐碱玻纤网布——抹面层抹面胶浆找平——面层涂料工程施工—验收。

15.铝合金门窗安装中,五金配件与门窗连接应采用(   )。

A.镀锌螺钉

B.射钉

C.普通螺栓

D.普通螺钉

【答案】A

【甘建二解析】考点来源:P112解析:五金配件与门窗连接应采用镀锌螺钉。

16.高温天气期间,通常混凝土搅拌运输车罐体涂裝颜色是(   )。

A.蓝色

B.绿色

C.灰色

D.白色

【答案】D

【甘建二解析】考点来源:P130解析:高温天气应采用白色涂装的混凝土搅拌运输车。

17.防火涂料按涂层厚度可分为(   )类。

A.二

B.三

C.四

D.五

【答案】B

【甘建二解析】考点来源:P46解析:防火涂料按照涂层厚度分为厚型、薄型和超薄型三种。.

18.现行消防验收备案的政府职能部门是(   )

A.消防救援机构

B.住房和城乡建设主管部门

C.公安机关

D.城建档案管理机构

【答案】C

【甘建二解析】考点来源:P255解析::各级消防救援机构依据《中华人民共和国消防法》、《建设工程消防监督管理规定》(公安部令第 106号,第119号令修改)承担的建设工程消防设计审核、消防验收、备 案和抽查职责,由消防救援机构移交给住房和城乡建设主管部门的消防设计审查机关和消防验收备案机关。

19.根据室內环境污染控制的规定,属于类民用建筑工程的是(   )。

A.商店

B.餐厅

C.旅店

D.医院

【答案】D

【甘建二解析】考点来源:P325,解析:采用砂、石材料铺设时,不应低于 0℃。

20.采用砂、石材料铺装地面砖的环境温度最低限制是(   )。

A.-10℃

B. 0℃

C.-5℃

D 5 ℃

【答案】B

【甘建二解析】考点来源:P107。解析: I类民用建筑工程:住宅、医院、老年建筑、幼儿园、学校教室等民用建筑工程。


二、多项选择题 (共10题 , 每题2分 。 每题的备选项中 ,有2个或者 2个以上符合题意 ,至少有一个错项。错选,本题不得分;少选,所选的每个选项得0.5分)。

21.属于砌体结构工程特点的有(   )。

A.生产效率高

B.保温性能好

C.自重大

D.抗震性能好

E.可就地取材

【答案】B,C,E

【甘建二解析】考点来源:P23。解析:砌体结构具有如下特点:

1)容易就地取材,比使用水泥、钢筋和木材造价低

2)具有较好的耐久性、良好的耐火性;

3)保温隔热性能好,节能效果好;

4)施工方便,工艺简单;

5)具有承重与围护双重功能;

6)自重大,抗拉、抗剪、抗弯能力低;

7)抗震性能差;

8)砌筑工程量繁重,生产效率低。

22.影响混凝土拌合物和易性的因素有(   )。

A.单位体积用水量

B.砂率

C.时间

D.水泥的泌水性

E.水泥的安定性

【答案】A,B,C

【甘建二解析】考点来源:P30。解析:影响混凝土摔合物和易性的主要因素包括单位体积用水量、砂率、组成材料的性质、时间和温度等。

23.影响砂浆稠度的因素有(   )。

A.胶凝材料种类

B.使用环境温度

C.用水量

D.掺合料的种类

E.搅拌时间

【答案】A,C,D,E

【甘建二解析】考点来源:P33。解析:影响砂浆稠度的因素有:所用胶凝材料种类及数量;用水量;掺合料的种类与数量;砂的形状、粗细与级配;外加剂的种类与掺量;搅拌时间。

24.为减少降水对周边环境的影响,可采取的技术措施有(   )。

A.井点回灌

B.砂井回灌

C.井点降水

D.喷射井点降水

E减媛降水速度

【答案】A,B,E

【甘建二解析】考点来源:P52。解析:为防止或减少降水对周围环境的影响,避免产生过大的地面沉降,可采取下列一些技术措施:

1)采用回灌技术。

2)采用砂沟、砂井回灌。

3)减缓降水速度。

25.预制构件进场时,需提供的质量证明文件包括(   )。

A.出厂合格证

B.钢筋复验单

C.混凝土强度检验报告

D.进场复验报告

E.钢筋套筒等的工艺检验报告

【答案】A,B,C,E

【甘建二解析】考点来源:P82。解析:预制构件进场时,构件生产单位应提供相关质量证明文件 质量证明文件应包括以下内容:

1)出厂合格证;

2 )混凝土强度检验报告:

3)钢筋复验单;

4)钢筋套筒等其他构件钢筋连接类型的工艺检验报告;

5)合同要求的其他质量证明文件。

26.关于雨期施工中工程的做法,正确的有(   )。

A.焊机必须接地

B.焊工必须穿戴防护

C.钢筋机械应设置机棚

D.钢筋机械设置场地应平整

E.钢筋机械可以设置在松软的场地上

【答案】A,B,C,D

【甘建二解析】考点来源:P127

27.关于手提式灭火器放置的说法,正确的有(   )。

A.放在托架上

B.放置地点有温度限制

C.使用挂构悬挂

D.可放置潮湿地面上

E.可放置在室內干燥的地方上

【答案】A,C,E

【甘建二解析】考点来源:P166

28.关于外用电梯安装和使用的说法,正确的有(   )。

A.应由有资质的专业队安装

B.业主、监理、施工单位共同验收后可直接使用

C.进入楼层的防护门开关应设在靠近楼层一侧

D.安全装置应齐全

E六级以上大风停止使用

【答案】A,D,E

【甘建二解析】考点来源:P225

29.专项方案实施前,可以进行安全技术交底的交底人有(   )。

A.项目安全员

B.安全监理工程师

C.方案编制人员

D.项目技术负责人

E.项目生产经理

【答案】C,D

【甘建二解析】考点来源:P265

30.住宅工程办理竣工验收备案时,应提交的文件有(   )。

A.工程竣工验收备案表

B.工程竣工验收报告

C.住宅质量保证书

D.工程竣工报告

E.住宅使用说明书

【答案】A,B,C,E

【甘建二解析】考点来源:P270


三、案例题

31.背景资料

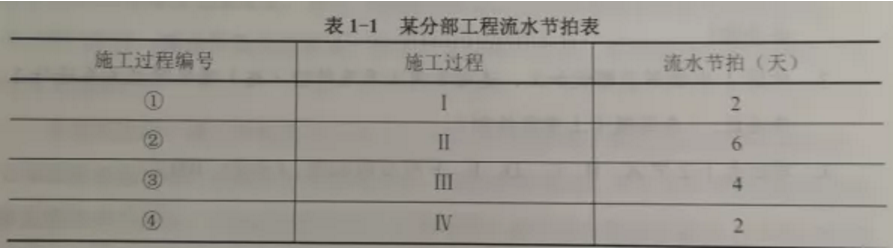

某新建住宅楼,框剪结构,地下2层,地上18层,建筑面积2.5万平方米。甲公司总承包施工。新冠疫情后,项目部按照住建部《房屋市政工程复工复产指南(建办质(2020)8号)和当地政府要求组织复工。成立以项目经理为组长的疫情防控领导小组并制定(项目疫情防控措施》,明确“施工现场实行封闭式管理,设置包括废弃口罩类等分类收集装置,安排专人负责卫生保洁工作.",确保疫情防控工作有效、合规复工前,项目部盘点工作内容,结合该住宅楼3个单元相同的特点,依据原有施工进度计划,按照分析检查结果、确定调整对象等调整步骤,调整施工进度。同时,针对某分部工程制定流水节拍(表1-1),就施工过程1~V组织4个施工班组流水施工,其中施工过程因工艺要求需待施工过程完成后2天方可进行。


项目部质量月活动中,组织了直螺纹套简连接、现浇构件拆模管理等知识竟赛活动,以提高管理人员、操作工人的戶量意识和业务技能,减少质量通病的为生。

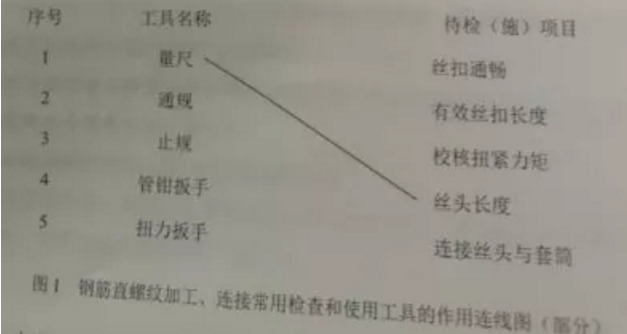

1) 钢筋直螺纹加工、连接常用检査和使用工具的作用(如图1)


问题

1.除废弃口罩类外,现场设置的收集装置还有哪些分类?

2.画出该分部工程施工进度横道图,总工期是多少天?调整施工进度还包括哪些步骤?

3.对图1中钢筋直螺纹加工、连接常用工具及待检施项目对应关系进行正确连线。(在答题卡上重新绘制)

4.写出表1-2中A、B、C、D、E、F对应的数值。(如F:100)


32.背景资料

某新建商住楼工程,钢筋混凝土框架剪力墙结构,地下1层,地上16层,建筑面积2.8万平方米,基础桩为泥浆护壁钴孔灌注桩。项目部进场后,在泥浆护壁灌注桩钢筋笼作业交底会上,重点强调钢筋笼制作和钢筋笼保护层整块的注意事项,要求钢筋笼分段制作,分段长度要综合考虑成笼的三个因素。钢筋保护层垫块,每节钢筋笼不少于2组,长度大于12m的中间加设1组,每组块数2块,垫块可自由分布。在回填土施工前,项目部安排人员编制了回填土专项方案,包括:按设计和规萍规定,严格控制回填土方的粒径和含率,要求在土方回填前做好清除基底垃圾等杂物,按填方高度的5%预留沉降量等内容。现场使用潜水泵抽水过程中,在抽水作业人员将潜水泵倾斜放入水中时,发现泵体根部防水型橡胶电缆老化,并有处接头断裂,在重新连接处理好后继续仹用。下午1时15分,抽水作业人员发现潜水泵体已陷入污泥,在拉拽出水管时触电,经抢救无效死亡。分析事故原因,并于下午4时08分揽事故报告应当及时,不得迟报等原则,向事故发生地的县人民政府建设主管部门关部门报告。

问题

1.写出灌注桩钢筋笼制作和安装综合考虑的三个因素。指出钢筋笼保护居的设置数量及位置的错误之处并改正。

2.土方回填预留沉降量是否正确并说明理由?士方回填前除清除基底垃*还有哪些清理内容及相关工作?

3.写出现场抽水作业人员的错误之处并改正。

4.施工单位负责人事故报告时间是否正确并说明理由?事故报告的原则及时不得迟报外还有哪些内容?

【甘建二解析】

1.【答案】

1)钢筋笼宜分段制作,分段长度视成笼的整体刚度、材料长度、起重设备的有效高度三因素综合考虑。

2)错误之处一:每组块数2块。

正确做法:每组块数不得小于3块。

错误之处二:垫块可自由分布。

正确做法:均匀分布在同一截面的主筋上。

2.【甘建二答案】(1)不正确。土方填筑厚度及压实遍数应根据土质、压实系数及所用机具经试验确定。填方应按设计要求预留沉降量,一般不超过填方高度的3%,冬季填方每层铺土厚度应比常温施工时减少20%〜25%,预留沉降量比常温时适当增加。

2)土方回填前应清除基底的垃圾、树根等杂物,抽除积水,挖出淤泥,验收基底高程。

3.【答案】错误之处一:现场使用潜水泵抽水过程中,在抽水作业人员将潜水泵倾斜放入水中。

正确做法一:抽水作业人员应将潜水泵垂直放入水中。

不妥之处二:发现泵体根部防水型橡胶电缆老化,并有一处接头断裂,在重新连接处理好后继续使用。

正确做法二:发现泵体根部防水型橡胶电缆老化,并有一处接头断裂,应该及时更换潜水泵或重新处理防水层并检验其防水性能,确认完好无损方可投入使用

4.【答案】报告时间不正确。

理由:事故发生后,事故现场有关人员应当立即向施工单位负责人报告;施工单位负责人接到报告后,应当于1h内向事故发生地县级以上人民政府建设主管部门和有关部门报告。情况紧急时,事故现场有关人员可以直接向事故发生地县级以上人民政府建设行政主管部门和有关单位报告。事故报告的原则除应当及时,不得迟报外还有:实行施工总承包的建设工程,由总承包单位负责上报事故。出现新情况的,事故发生之日起30d内伤亡人数发生变化的,应当及时补报。并报告:

1)事故发生的时间、地点和工程项目、有关单位名称;

2)事故的简要经过;

3)事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失;

4)事故的初步原因;

5)事故发生后采取的措施及事故控制情况;

6)事故报告单位或报告人员;

7)其他应当报告的情况。

33.背景资料

某住宅楼工程,地下2层,地上20层,建筑面积2.5万平方米,基坑开挖深度7.6m,地上2层以上为装配式混凝土结构,某施工单位中标后组建项目部组织施工。

基坑施工前,施工单位编制了《××工程基坑支护方案》,并组织召开了专家论证会,参建各方项目负责人及施工单位项目技术负责人,生产经理、部分工长参加了会议,会议期间,总监理工程师发现施工单位没有按规定要求的人员参会,要求暂停专家论证会。

预制墙板吊装前,工长对施工班组进行了预制墙板吊装工艺流程交底,内容包括从基层处理、测量到摘钩、堵缝、灌浆全过程,最初吊装的两块预制墙板间留有“一”形后浇节点,该后浇节点和叠合楼层板混凝土一起浇筑公司相关部门对该项目日常管理检查时发现:进入楼层的临时消防竖管直径75mm2隔层设置一个出水口,平时作为施工用取水点:二级动火作业申请表由工长填写,生产经理审查批准:现场污水放手续不齐,不符合相关规定:上述一生可问题要求项目部整改。根据合同要求,工程城建档案归档资料由项目部负责整理后提交建设单位,项目部在整理归档文件时,使用了部分复印件,并对重要的变更部位用红色墨水修改,同时对纸质档案中没有记录的内容在提交的电子文件中给子补充,在档案预验收时,验收单位提出了整改意见。

问题

1.施工单位参加专家论证会议人员还应有哪些?

2.预制墙板吊装工艺流程还有哪些主要工序?后浇节点还有哪些形式?

3.项目日常管理行为有哪些不妥之处?并说明正确做法。如何办理现场污水排放相关手续?

4.指出项目部在整理归档文件时的不妥之处,并说明正确做法。

【解析】

1.【答案】施工单位分管安全的负责人、技术负责人、专项方案编制人员、项目专职安全生产管理人员。

2.【答案】(1)预制墙体起吊、下层竖向钢筋对孔、预制墙体就位、安装临时支撑、预制墙体校正、临时支撑固定。

2)后浇节点形式还有“L”、“T”。

3.【答案】(1)不妥之处一:隔层设置一个出水口;

正确做法:每层必须设消火栓口;

不妥之处二:平时作为施工用取水点

正确做法:严禁消防竖管作为施工用水管线。

不妥之处三:二级动火作业申请表由工长填写,生产经理审查批准

正确做法:二级动火作业由项目责任工程师组织拟定防火安全技术措施,填写动火申请表,报项目安全管理部门和项目负责人审查批准后,方可动火。

施工现场污水排放要与所在地县级以上人民政府市政管理部门签署污水排放许可协议、申领《临时排水许可证》。

4.【甘建二答案】不妥之处一:根据合同要求,工程城建档案归档资料由项目部负责整理后提交建设单位;

正确做法:建设单位应按国家有关法规和标准规定向城建档案管理部门移交工程档案,并办理相关于续。

不妥之处二:使用了部分复印件;

正确做法:向城建档案管理部门移交的工程档案应为原件。

不妥之处三:并对重要的变更部位用红色墨水修改;

正确做法:工程文件应采用碳素墨水、蓝黑墨水等耐久性强的书写材料,不得使用红色墨水、纯蓝墨水、圆珠笔、复写纸、铅笔等易褪色的书写材料。

不妥之处四:同时对纸质档案中没有记录的内容在提交的电子文件中给予补充;

正确做法:归档的建设工程电子文件的内容必须与其纸质档案一致,且应采用开放式文件格式或通用格式进行存储,并采用电子签名等手段。

34.背景资料

建设单位投资兴建写字楼工程,地下1层,地上5层,建筑面积为60000平方米,总投资额4200.00万元。建设单位编制的招标文件部分内容有:“质量标准为合格;工期自2018年5月1日起至2019年9月30日止;采租工程量清单计价模式;项目开工日前7天内支付工程预付款,工程款预付比例为10%0”。经公开招投标,在7家施工单位里选定A施工单位中标,B施工单位因为在填报工程量清单价格(投标文件组成部分)时,所填报的工程量与建设单位提供的工程量不致以及其他原因导致未中标。A施工单位经合约、法务等部门认真审核相关条款,并上报相关领导同意后,与建设单位签订了工程施二问总承包合同,签约合同价部分明细有:分部分项工程费为2118.50万元,脚手架费用为49.00万元,措施项目费92.16万元,其他项目费110.00万元,总包管理费30.00万元,暂列金额80.00万元,规费及税金26.88万元。建设单位于2018年4月26日支付了工程预付款,A施工单位收到工程预付款后,用部分工程预付款购买了用于本工程所需的塔吊、轿车、模板,支付其他工程拖欠劳务费、其他工程的材料欠款。在地下室施工过程中,突遇百年不遇特大暴雨。A施工单位在雨后立即组织工抢险抢修,抽排基坑内雨污水,发生表用8.00万元:检修受损水电线路,发生费用1.00万元:抢修工程项目红线外受损的施工便道,以保证工程各类物资、机械进场的需要,发生费用7.00万元。A施工单位及时将上述抢险抢修费用以签证方式上报建施工单位已经设单位。建设单位审核后的意见是:上述抢险抢修工作内容均属于A计取的措施费范围,不同意易行支付上述三项费用。

问题

1.B施工单位在填报工程量清单价格时除工程量外还有哪些内内容必须与建设单位提供的内容一致?

2.除合约、法务部门外,A方施工单位审核同条款时还需要哪些部门参加?

3.A施工单位的签约合同价、工程预付款分別是多少万元(保留小数点后两位)?指出A施工单位使用工程预付款的不妥之处,工程预付款的正确使用用途还有哪些?

4.分别说明建设单位对A施工单位上报的顼签证费用的审核意见是否正确,并说明理由。


甘建二主要从事:安全员ABC报考、建设厅七大员、特种工报考(安监局、建设厅)、一级建造师报名培训、二级建造师报名培训、造价工程师报名培训、消防工程师报名培训、监理工程师报名培训、注册安全工程师报名培训、BIM工程师、装配式工程师、学历提升(中专、大专、本科学历)、职称评审(初级、中级、高级职称)、企业安许申报、企业资质申报等业务,甘建二老师已有6年丰富经验,服务大大小小上万个企业和个人客户,耐心、真诚、用心,建筑考证你值得拥有属于你的私人小管家客服老师--甘建二

作者:甘建二
甘建二
武汉建筑企业资质办理,武汉安全生产许可证办理,湖北特种作业操作证报考,湖北安全员报考,建工类考证培训

本文》有 0 条评论

留下一个回复
